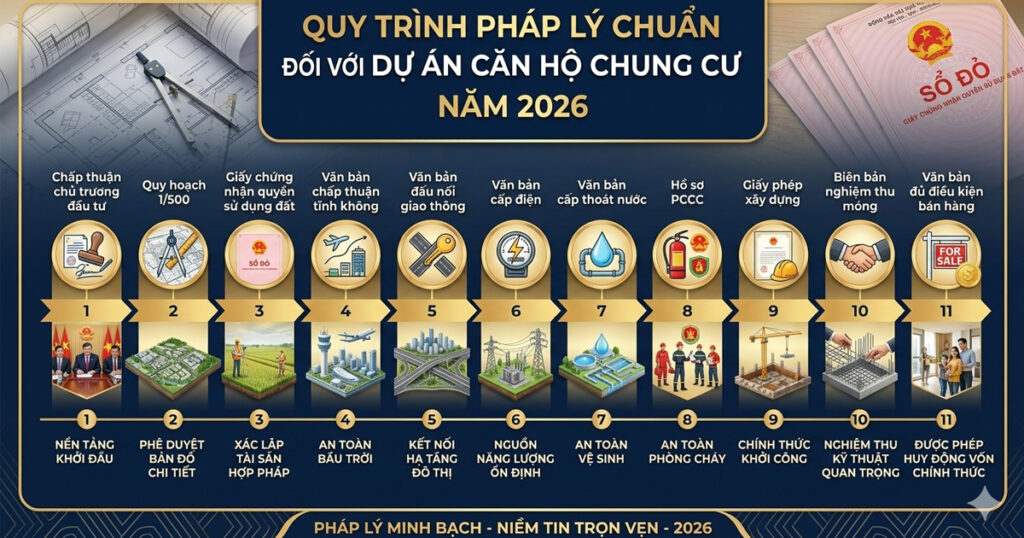

Quy Trình Pháp Lý Dự Án Căn Hộ Chung Cư Mới Nhất Năm 2026
Năm 2026, thị trường bất động sản Việt Nam vận hành theo khung pháp lý mới với nhiều quy định siết chặt về đầu tư, xây dựng, huy động vốn và cấp sổ hồng dự án căn hộ chung cư. Các quy định trọng tâm hiện nay gồm:
- Luật Đất đai 2024
- Luật Nhà ở 2023
- Luật Kinh doanh bất động sản 2023
Hệ thống pháp luật mới yêu cầu chủ đầu tư phải hoàn thiện đầy đủ hồ sơ pháp lý, thủ tục kỹ thuật và nghĩa vụ tài chính trước khi mở bán căn hộ hình thành trong tương lai. Đây được xem là bước thay đổi lớn nhằm tăng tính minh bạch thị trường và bảo vệ quyền lợi người mua nhà.
Dưới đây là toàn bộ quy trình pháp lý dự án căn hộ chung cư cao tầng mới nhất năm 2026 theo thực tế triển khai hiện nay.
1. Chấp Thuận Chủ Trương Đầu Tư Và Nhà Đầu Tư
Đây là bước pháp lý đầu tiên quyết định dự án có được phép triển khai hay không.
Nội dung thực hiện
- Đề xuất dự án đầu tư
- Chấp thuận chủ trương đầu tư
- Chấp thuận nhà đầu tư
- Thẩm định năng lực tài chính
- Đánh giá phù hợp quy hoạch địa phương
Cơ quan xử lý
- UBND cấp tỉnh
- Sở Kế hoạch và Đầu tư
- Sở Xây dựng
- Sở Tài nguyên và Môi trường
Ý nghĩa pháp lý
Đây là cơ sở để:
- Triển khai quy hoạch dự án
- Thực hiện giao đất hoặc thuê đất
- Hoàn thiện thủ tục đầu tư xây dựng
Nếu chưa được chấp thuận chủ trương đầu tư, dự án chưa đủ điều kiện triển khai hợp pháp.
2. Lập Quy Hoạch Chi Tiết 1/500
Sau khi được chấp thuận đầu tư, chủ đầu tư phải lập quy hoạch chi tiết xây dựng tỷ lệ 1/500.
Nội dung quy hoạch
- Tổng mặt bằng dự án
- Số block (tháp) căn hộ
- Số tầng cao
- Mật độ xây dựng
- Hệ số sử dụng đất
- Diện tích cây xanh
- Hạ tầng giao thông nội khu
- Chỉ tiêu dân số
Vai trò của quy hoạch 1/500
Quy hoạch 1/500 được xem là “xương sống pháp lý” của toàn bộ dự án.
Nếu chưa có quy hoạch 1/500:
- Không thể xin giấy phép xây dựng
- Không được thi công
- Không đủ điều kiện mở bán
3. Giao đất, thuê đất và hoàn thành nghĩa vụ tài chính
Sau quy hoạch, Nhà nước sẽ thực hiện:
- Giao đất
- Cho thuê đất
- Chuyển mục đích sử dụng đất (nếu có)
Nghĩa vụ tài chính gồm
- Tiền sử dụng đất
- Tiền thuê đất
- Thuế liên quan
- Phí hạ tầng
Hồ sơ quan trọng
- Quyết định giao đất
- Giấy chứng nhận quyền sử dụng đất
- Chứng từ hoàn thành nghĩa vụ tài chính
Đây là một trong những vấn đề khiến nhiều dự án chậm cấp sổ hồng hoặc bị thanh tra pháp lý trong thời gian qua.
4. Chấp thuận độ cao tĩnh không công trình
(Cơ quan liên quan: Bộ Quốc phòng – Tổng Tham mưu – Cục Tác chiến)
Đối với chung cư cao tầng, thủ tục tĩnh không là yêu cầu đặc biệt quan trọng.
Áp dụng đối với
- Chung cư cao tầng
- Dự án gần sân bay
- Dự án gần khu quân sự
- Công trình ảnh hưởng hành lang bay
Nội dung thẩm định
- Chiều cao tối đa công trình
- Cao độ tuyệt đối
- Ảnh hưởng quốc phòng – an ninh
- Ảnh hưởng radar và hành lang bay
Nếu không được chấp thuận tĩnh không:
- Không được cấp phép xây dựng
- Có thể phải giảm chiều cao công trình
- Có thể phải điều chỉnh toàn bộ thiết kế dự án
5. Thỏa thuận đấu nối hạ tầng giao thông
(Cơ quan xử lý: Sở Giao thông Vận tải)
Dự án phải được chấp thuận kết nối với hệ thống giao thông hiện hữu.
Nội dung gồm
- Điểm đấu nối giao thông
- Tổ chức giao thông nội khu
- Đánh giá lưu lượng xe
- Ảnh hưởng ùn tắc giao thông
Hồ sơ cần có
- Bản vẽ giao thông
- Quy hoạch tổng mặt bằng
- Báo cáo đánh giá tác động giao thông
Nếu không được chấp thuận đấu nối, dự án có thể không được cấp phép xây dựng.
6. Thỏa thuận cấp điện
(Cơ quan xử lý: Công ty Điện lực)
Nội dung thỏa thuận
- Công suất sử dụng điện
- Điểm đấu nối điện
- Trạm biến áp
- Hệ thống điện dự phòng
Mục tiêu nhằm đảm bảo dự án đủ năng lực vận hành cho:
- Cư dân
- Trung tâm thương mại
- Hệ thống kỹ thuật tòa nhà
Nếu chưa được chấp thuận cấp điện, công trình không thể nghiệm thu vận hành.
7. Thỏa thuận cấp thoát nước
(Cơ quan xử lý: Công ty Cấp thoát nước)
Nội dung thực hiện
- Nguồn cấp nước sạch
- Hệ thống thoát nước mưa
- Hệ thống thoát nước thải
- Công suất xử lý nước thải
Đây là điều kiện bắt buộc để nghiệm thu hạ tầng kỹ thuật và đưa cư dân vào ở.
8. Đánh giá tác động môi trường
Đối với dự án quy mô lớn, chủ đầu tư phải lập:
- Báo cáo đánh giá tác động môi trường
- Giấy phép môi trường
Nội dung đánh giá
- Xử lý nước thải
- Xử lý rác thải
- Tiếng ồn
- Khí thải
- Ảnh hưởng khu dân cư xung quanh
9. Thẩm duyệt phòng cháy chữa cháy (PCCC)
Chung cư cao tầng thuộc nhóm công trình được kiểm soát PCCC đặc biệt nghiêm ngặt.
Nội dung thẩm duyệt
- Thiết kế PCCC
- Hệ thống thoát hiểm
- Hệ thống chữa cháy tự động
- Áp lực cấp nước chữa cháy
Nếu không đạt yêu cầu:
- Không được nghiệm thu hoàn thành
- Không được đưa vào sử dụng
10. Thẩm định thiết kế và cấp giấy phép xây dựng
Sau khi hoàn tất toàn bộ thủ tục chuyên ngành, chủ đầu tư tiến hành:
- Thẩm định thiết kế cơ sở
- Thẩm định thiết kế kỹ thuật
- Xin giấy phép xây dựng
Hồ sơ gồm
- Quy hoạch 1/500
- Hồ sơ thiết kế
- Hồ sơ đất đai
- Hồ sơ môi trường
- Văn bản đấu nối hạ tầng
- Hồ sơ PCCC
Ý nghĩa pháp lý
Giấy phép xây dựng là căn cứ để:
- Khởi công công trình
- Thi công hợp pháp
- Huy động vốn đúng quy định
11. Thi công và nghiệm thu móng
Sau khi khởi công, chủ đầu tư triển khai thi công phần móng và thực hiện nghiệm thu.
Ý nghĩa quan trọng
Đây là điều kiện bắt buộc để dự án đủ điều kiện mở bán căn hộ hình thành trong tương lai.
12. Xác nhận đủ điều kiện mở bán
Theo Luật Kinh doanh bất động sản 2023, dự án muốn mở bán phải có:
Hồ sơ pháp lý
- Giấy chứng nhận quyền sử dụng đất
- Giấy phép xây dựng
- Hồ sơ dự án
- Biên bản nghiệm thu móng
- Văn bản xác nhận đủ điều kiện bán hàng của Sở Xây dựng
Nếu chưa đủ điều kiện mở bán nhưng đã huy động vốn:
- Có thể bị xử phạt
- Có thể bị đình chỉ giao dịch
13. Ký Hợp Đồng Mua Bán Căn Hộ
Sau khi đủ điều kiện mở bán, chủ đầu tư được ký hợp đồng mua bán với khách hàng.
Nội dung hợp đồng gồm
- Diện tích căn hộ
- Giá bán
- Danh mục vật liệu bàn giao căn hộ
- Tiến độ thanh toán
- Thời gian bàn giao
- Phần sở hữu chung – riêng
- Phí bảo trì
Người mua cần đọc kỹ điều khoản thanh toán, thời hạn bàn giao và trách nhiệm cấp sổ hồng.
14. Nghiệm thu hoàn thành công trình
Trước khi bàn giao căn hộ, công trình phải được nghiệm thu hoàn thành.
Hồ sơ gồm
- Biên bản nghiệm thu
- Hồ sơ hoàn công
- Hồ sơ vận hành kỹ thuật
- Hồ sơ PCCC hoàn thành
15. Bàn giao căn hộ và cấp sổ hồng
Sau khi bàn giao nhà, chủ đầu tư thực hiện thủ tục cấp sổ hồng cho cư dân.
Điều kiện cấp sổ hồng
- Hoàn công hợp pháp
- Hoàn thành nghĩa vụ tài chính
- Không tranh chấp
- Hồ sơ pháp lý đầy đủ
Bộ hồ sơ pháp lý người mua cần kiểm tra năm 2026
Người mua căn hộ nên yêu cầu chủ đầu tư cung cấp đầy đủ:
- Chấp thuận chủ trương đầu tư
- Quy hoạch 1/500
- Giấy chứng nhận quyền sử dụng đất
- Văn bản chấp thuận tĩnh không
- Văn bản đấu nối giao thông
- Văn bản cấp điện
- Văn bản cấp thoát nước
- Hồ sơ PCCC
- Giấy phép xây dựng
- Biên bản nghiệm thu móng
- Văn bản xác nhận đủ điều kiện mở bán
Một dự án căn hộ chung cư hợp pháp năm 2026 phải trải qua đầy đủ các bước pháp lý từ chấp thuận đầu tư, quy hoạch, giao đất, cấp phép xây dựng, nghiệm thu đến cấp sổ hồng cho cư dân.
Việc hiểu rõ quy trình pháp lý dự án giúp:
- Nhà đầu tư giảm thiểu rủi ro
- Người mua tránh dự án chưa đủ pháp lý
- Đảm bảo giá trị tài sản lâu dài
- Hạn chế tranh chấp trong tương lai
Trong bối cảnh pháp luật bất động sản ngày càng siết chặt, việc kiểm tra hồ sơ pháp lý dự án trước khi xuống tiền là yếu tố đặc biệt quan trọng đối với mọi nhà đầu tư và người mua căn hộ năm 2026.
